被拖欠光伏扶贫工程款1.3亿,协鑫能源工程公司被迫申诉

能见App 2020年5月16日 459

能见APP获悉,近日,一份出现在人民网“领导留言板”的公开文件在光伏业内流传。这份文件的主角是协鑫能源工程公司。

据了解,该公司于近期申诉,其公司在河南省渑池县、镇平县、遂平县3个村级光伏扶贫电站均已全额并网及通过竣工验收,但至今仍被拖欠工程款约1.3亿元,其中部分欠款已超2年。

目前,双方仍就此事洽谈中,但至今未果。

2014年,光伏扶贫启动试点,已成为我国精准扶贫十大工程之一。根据国家能源局披露的最新数据,截至2019年12月底,我国已累计下达光伏扶贫规模1910万千瓦(19.1GW),帮扶贫困户407万户。

其中,河南是全国脱贫攻坚的主战场。截至2020年2月底,全省53个贫困县全部脱贫摘帽,累计实现651.1万农村贫困人口脱贫、9484个贫困村退出,贫困发生率下降至0.41%。

据悉,拖欠工程款的原因可能是河南省有大量扶贫电站未纳入国家财政补贴目录,无法获得光伏补贴,影响项目收益,导致地方政府难以向企业支付相应款项。

协鑫能源工程有限公司相关人员对能见表示:“政府现在欠我们的工程款太多了,实在没有办法,都说筹钱付款,结果都没有动静。”

企查查显示,协鑫能源工程公司成立于2011年,为协鑫集成科技股份有限公司全资子公司,隶属于全球领先新能源开发建设运营商协鑫集团。

欠款涉及三大项目

文件内容显示,此次协鑫能源工程公司被拖欠的工程款涉及三大项目,包括遂平县光伏项目、镇平县光扶贫村级电站EPC项目二期一标段(80MWp),渑池县9.79MW村级光伏扶贫电站项目。

其中,遂平县项目至今被拖欠工程款4659.0314万元;镇平县项目除质保金外,尚欠协鑫能源工程公司4270.5001万元;渑池项目合同总金额为5218.07万元,至今有3218.07万元未支付。

据媒体报道,河南光伏扶贫项目中,EPC企业拿不到钱并非个案。

2018年8月6日,安徽省六安市政府就被爆出。其以未完成审计为由,不给企业结算工程款,导致企业资金紧张,拖欠工人工资、设备款和材料款。

能见查询企查查发现,遂平县高新产业集聚区投资有限公司成立于2009年5月27日,大股东为遂平县开源投资有限公司;渑池会盟投资有限公司成立于2008年11月25日,大股东为三门峡市投资集团有限公司;镇平县聚能新能源开发建设有限公司成立于2017年10月24日,大股东为镇平县财信投资有限公司,三家公司大股东都为国有独资企业。

资金承压

被拖欠工程款背后,协鑫能源工程公司资金承压。

行业调查显示,拖欠货款对企业的生产经营影响较大。有些企业甚至因上游拖欠导致被下游企业告上法庭,被列入失信名单、账户被封,正常的生产经营受到严重影响,甚至面临破产边缘。

尤其对于融资成本较高的民营公司来说,1.3亿元的欠款将牵扯出坏账计提、资金成本升高、股价波动等一系列风险。

据协鑫能源工程公司提供的相关数据显示,自2018年6月30日并网发电至今,上述渑池县9.79MW光伏扶贫电站已完成累计发电1911万度,按照光伏扶贫电价0.85元/度计算,累计收益达到了1624万元,但欠款至今仍索要无门。

“占用大量流动资金,经营困难,我们发工资都有难度了。”协鑫能源工程公司相关人员说。

一位光伏公司高管曾公开表示,当前业内的普遍现象是,企业中标后,承包商垫资开工。若货款拖欠几个月,轻则背上高利贷,重则是农民工闹事,最终家破跑路的结局。

针对以上问题, 2019年国务院公布了《政府投资条例》,要求自同年7月1日起正式起施行。该《条例》是我国政府投资领域第一部行政法规。

其中《条例》明确要求:禁止“垫资施工”,不得随意压缩工期,按照国家有关规定进行竣工验收,并在竣工验收合格后及时办理竣工财务决算。

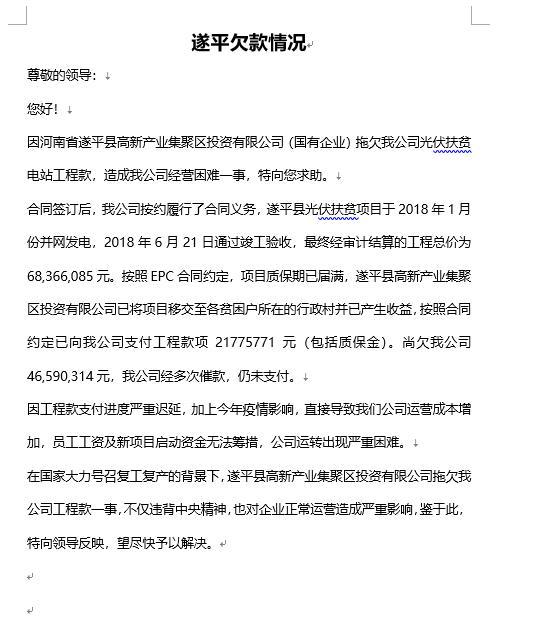

(附:协鑫能源工程公司河南项目欠款情况文件)

并网 / 光伏扶贫 / 协鑫 / 协鑫集成 查看更多
资讯

提升火电“含金量” 补齐新能源短板

从有着百年历史的华电戚墅堰发电有限公司,到具有重要能源战略意义的华电赣榆LNG接收站项目,再到实现水上光伏发电、水下渔业养殖的华电赣榆墩尚渔光互补光伏发电项目……近日记者深入中国华电江苏能源有限公司(下称“华电江苏公司”)一线调研了解到,该公司正加大创新力度,提升火电“含金量”,补齐新能源短板,推动企业实现高质量发展。 技术赋能火电转型升级 昔日灰蒙蒙的冷却塔穿上了“彩色外衣”,曾经的煤场区域变为

资讯

中国电建智利CEME1 480兆瓦光伏项目圆满并网,绿色能源再添新动力

4月24日,中国电建承建的智利CEME1 480兆瓦光伏总承包项目圆满实现全容量并网。这一关键节点的实现,标志着该项目进入商业运行倒计时。该项目是中国电建在美洲地区迄今最大的新能源项目,也是中国电建在智利独立承揽并圆满实现全容量并网的首个光伏电站项目。 智利CEME1光伏项目是智利最大的单体光伏项目,项目业主为法国EDF与智利发电商AME共同持股的智利当地公司GM RENEWABLES HOLDI

资讯

重磅!又一光伏新能源公司更名!

近日,A股上市公司广州发展(600098)旗下全资子公司广发新能源发布更名公告称,由于公司战略发展需要,经广州市市场监督管理局核准,广州发展新能源股份有限公司于2024年5月7日起正式更名为“广州发展新能源集团股份有限公司”。与此同时,其官微名称也变更为“广发新能源GDG”。 据了解,广州发展新能源集团股份有限公司(简称“广发新能源”)是广州发展集团股份有限公司(简称“广州发展”)的全资子公司,主

资讯

徐州光伏全产业链发展加速“成势”

日前,全球光伏行业权威机构InfoLink Consulting发布2023年电池片全球出货排名,江苏中润光能科技股份有限公司在长久布局海外渠道与海外扩产后,跻身电池片出货量全球第三。      这也是继徐工集团后,徐州又一企业“杀”进全球前三。      在徐州,工程机械产业、绿色低碳能源产业均为千亿级产业,是徐州“数一数二”的龙头产业,在未来,更是分别承载着3000亿元级、2000亿元级的产业

资讯

江苏连云港启动全国最大海上光伏项目

江苏连云港的中核田湾200万千瓦滩涂光伏示范项目最近获得国务院批复,标志着中国目前最大的海上光伏项目即将启动。作为全球首个“核热光储”多能互补示范项目,该项目建成后将与中国核电旗下田湾核电站1-8号机组相互耦合,形成总装机容量超过1000万千瓦的大型综合能源基地,对于调整区域能源结构、科学利用浅海滩涂资源发展清洁能源产业具有积极示范意义。 在用能需求高但土地资源紧缺的江苏,大型陆地光伏项目需要占用

资讯

菲拟并网200万千瓦光伏

据媒体报道,菲律宾能源部日前发布最新数据显示,作为该国420万千瓦可再生能源战略的一部分,菲将在今年并网约198万千瓦太阳能光伏项目。其中,今年6月前,菲将启动96.6万千瓦太阳能并网,其中49.5万千瓦已进入调试阶段;届时,将有59万千瓦电池储能项目投运,目前已有3.24万千瓦投运。为推动项目实施,菲能源部长Raphael Lotilla正敦促政府机构积极与开发商合作,优先发放并网许可,并及时解

资讯

23亿元!这家光伏企业将在塞尔维亚投资建厂

在欧盟和美国对中国光伏步步紧逼的情况下,中国光伏出海必须找到新的市场。而中方最高层的欧洲之行,则让中国企业看到了新的商机。 文/NE-SALON新能荟小编团 中方最高层的访欧之行已经结束,但是这趟行程的余波却并没有消散。在访问期间,中方和塞尔维亚一同发表了联合声明,其中特别提到了双方对于光伏等新能源产业在未来的计划。 声明中特别提到,中、塞两国将加强在清洁能源、产业投资等领域的务实合作,同时,中方

资讯

株洲市最大屋顶“发电站”成功并网

近日,荷塘区农产品智慧冷链物流园1兆瓦分布式光伏发电项目成功并网发电,系城区面积最大光伏项目。 该项目由株洲城发集团下属国兴能源公司投资建设,总投资约300万元。安装面积达到1万平方米,总装机容量为1兆瓦,共使用1818块高效550瓦单晶硅太阳能组件。 在园区屋顶,一排排光伏发电板在光照下熠熠生辉,放眼望去颇为壮观。通过它,太阳能实时转化为电能并入电网供企业使用。 光伏电站主要分为集中式电站和分布

资讯

塔里木油田伽师县60万千瓦光伏发电项目全容量并网

4月底,中国石油单体装机容量最大的光伏发电项目——新疆喀什地区伽师县60万千瓦光伏发电项目,经过3个月调试后,转入全容量并网发电,日均发电量提升至230万千瓦时。   这是继塔里木油田在巴州、喀什地区建设的3座光伏电站全容量并网后,又一成功全容量并网的光伏发电项目。至此,塔里木油田已建成的总装机规模达130万千瓦的4座光伏电站全部实现全容量并网,为所在地区电力供应提供了保障。   全容量并网是指光

资讯

陕西凤县尾矿库上的“光伏发电站”即将并网发电

近日,记者来到凤县庙沟尾矿库综合智慧能源项目现场,一片片绿色映入眼帘,一排排光伏发电板整齐划一。这也是宝鸡第一家建在尾矿库上的光伏发电站。据国家电投陕西黄河能源公司规划发展部经理刘国庆介绍,该项目目前已经完成光伏区光伏支架的组建,电缆及逆变器的安装。目前光伏区已具备发电条件,正在开展10千伏输出电路的施工工作,项目计划于6月中旬投产发电。 凤县尾矿库综合智慧能源项目于2023年9月开工,规划开发规
