又一百万千瓦级海上风电项目开启竞价,今日起开始申领文件

风电之音 2021年11月30日 2859

摄影:任佳灵

「风电之音」获悉,11月29日,江苏省2021年度海上风电项目竞争性配置公告发布。

根据公告,总计265万千瓦海上风电项目正式启动竞价,并由水电水利规划设计总院作为第三方机构组织大丰85万千瓦项目群大丰80万千瓦项目群射阳100万千瓦项目群的竞争性配置工作。

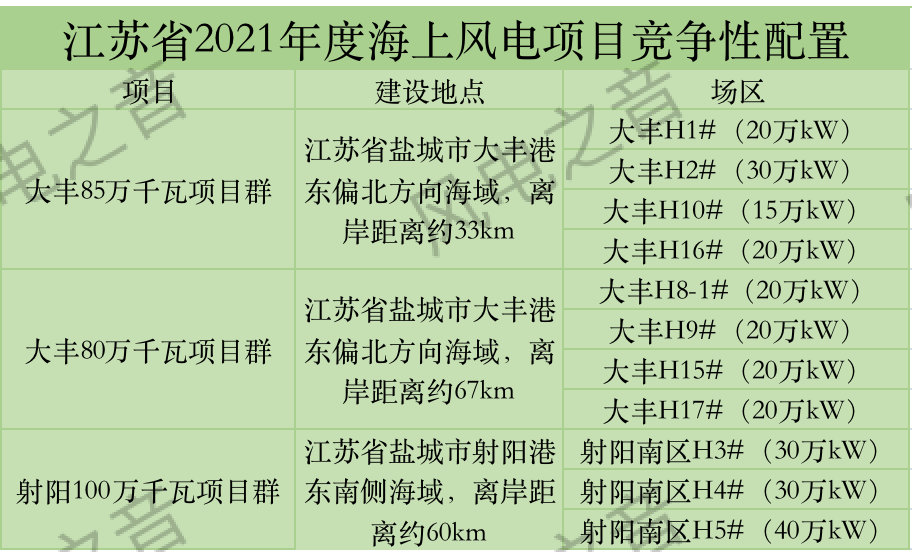

具体情况见表:

公告要求,申报企业应承诺其提出的创新融合发展方案,在风电项目全容量并网后一年内实施完成。

以下为公告原文:

江苏省2021年度海上风电项目竞争性配置公告

根据《国家能源局关于2021年风电、光伏发电开发建设有关事项的通知》(国能发新能〔2021〕25号)、江苏省政府办公厅《江苏省海上风电资源配置方案》(苏政传发〔2021〕149号)、《江苏省2021年度海上风电项目竞争性配置工作细则》等文件要求,江苏省发展改革委(能源局)委托水电水利规划设计总院作为第三方机构组织大丰85万千瓦项目群、大丰80万千瓦项目群和射阳100万千瓦项目群的竞争性配置工作。本次竞争性配置工作按照“公平公正、严格规范、公开透明”的原则,欢迎具备申报资格的企业前来申报。

本次竞争性配置公告在江苏省发展和改革委员会(网址:http://fzggw.jiangsu.gov.cn)发布,同时在水电水利规划设计总院网站发布(网址:www.creei.cn)。

一、基本情况

1 组织方:省发展改革委(能源局)

2 监督机构:省纪委监委驻委纪检监察组、省发展改革委机关纪委、江苏能源监管办

3 第三方机构:水电水利规划设计总院

4 建设地点:大丰85万千瓦项目群和大丰80万千瓦项目群位于江苏省盐城市大丰港东偏北方向海域;射阳100万千瓦项目群位于江苏省盐城市射阳港东南侧海域。

根据《江苏省海上风电场工程规划(2012~2020年)(修编)》,大丰85万千瓦项目群中心离岸距离约33km,包含4个场区:大丰H1#(20万kW)、大丰H2#(30万kW)、大丰H10#(15万kW)、大丰H16#(20万kW),共计85万kW。大丰80万千瓦项目群中心离岸距离约67km,包含4个场区:大丰H8-1#(20万kW)、大丰H9#(20万kW)、大丰H15#(20万kW)、大丰H17#(20万kW),共计80万kW。射阳100万千瓦项目群中心离岸距离约60km,包含3个场区:射阳南区H3#(30万kW)、射阳南区H4#(30万kW)、射阳南区H5#(40万kW)3个项目,共计100万kW。

江苏海上风电竞争性配置电价执行当地燃煤发电基准价。项目经营期为二十五(25)年(不含建设期)。

5 竞争性配置评审内容:

申报企业在全面评估项目建设和经济条件的基础上,编制项目申报文件。专家评审将根据企业能力、技术方案先进性、投资合理性、降本措施、调峰能力等情况,对各申报企业提交的申报文件进行评审。在专家组、复核组与监督组共同确认评审结果,由第三方机构将各项目评分结果报送省发展改革委(能源局)。

二、申报企业资格要求

6 集团公司或获得集团授权的子公司方可申报,一个集团公司(即就投资主体而言其实际控制人需要追溯到最终受控的集团公司)只能有一个投资主体参与单个项目申报。

7 申报企业可以单独申报,也可以组成联合体申报。鼓励海上风电开发企业牵头,与整机制造、设计、施工企业组成联合体申报。联合体须由绝对控股方(50%以上股权)作为牵头人,并提交联合体协议(联合体成员可不出资),协议应当明确牵头人代表全部联合体成员负责竞争性配置所有事务。联合体中选后应按协议申报股权比例注册合资公司,项目投运前出资比例不得调整。

8 对于同一项目,联合体成员不得再以各自名义单独参与竞争性配置,除整机制造企业最多可同时参加两个联合体外,其余成员不得同时参加两个及以上联合体参与竞争性配置,如违反,此次竞争性配置全部申报将被拒绝。申报企业、联合体绝对控股方参与多个项目竞争性配置的,应提供书面项目排序意见。

9 对于同一项目,一个勘察设计单位最多只能服务两个申报企业。

10 申报企业、联合体绝对控股方2020年度经审计机构所出具审计报告确认的财务报表中负债率应低于70%,总资产应在150亿元及以上,净资产应在30亿元及以上。如为联合体申报,联合体各成员按股比加权的总资产、净资产、企业负债率须满足上述要求。

11 申报企业未被工商行政管理机关在全国企业信用信息公示系统(www.gsxt.gov.cn)中列入“严重违法失信企业名单”、未在“信用中国”网站(www.creditchina.gov.cn)被列入“失信被执行人名单”,查询时间以申报文件递交截止日为准。

12 申报企业应近一年内在江苏省行政区域未发生重大、特别重大生产安全责任事故,未发生2次以上较大生产安全责任事故并负主要责任,不存在重大隐患整改不力问题。

13 申报企业应承诺项目投运前不进行主体变更和股权转让。如确因国家战略兼并、重组,同一集团内部分工调整等原因,需要变更投资主体或股权结构的,应按国家有关规定严格履行变更程序。

14 申报企业应承诺项目核准、开工、建成及并网时间。承诺在竞争性配置结束后(省发展改革委印发文件确定中选企业之日起计算)一年内取得核准支持性文件;核准后,一年内开工建设,未开工的,收回开发权;开工后,一年半内完成50%风机吊装、两年内全容量并网,未全容量并网的,每逾期一个季度,项目全部机组上网电价降低0.01元/千瓦时。

15 申报企业应承诺其提出的创新融合发展方案,在风电项目全容量并网后一年内实施完成。

16 申报企业应承诺严格按照申报文件有关工程技术指标落实项目建设,设计、施工、验收、评估等方案严格遵守国家、地方、行业相关标准、规程规范、技术管理要求。

17 申报企业应承诺项目建设满足国家与地方政府关于水土保持、环境影响、生态恢复、海域使用等方面的要求。

18 申报企业应承诺做好项目建设、验收和运行工作,配合国家可再生能源信息管理中心做好运行监测,及时报送数据,接受并配合对项目设计和技术方案的监督检查。

19 申报企业应承诺竞争性配置相关材料和数据仅用于本次竞争性配置工作,按规定做好相关保密工作。

20 申报企业应承诺申报材料真实性、合法性。用于本次竞争性配置的技术和经济性指标真实,符合行业近期合理水平。经专家评估,若出现极端不合理情况,自愿扣除相应得分。

21 申报企业应承诺自愿承担国家和省政策变化带来的风险。

三、时间及地点安排

22 申领工作文件日期:11月30日-12月2日。

23 申领工作文件方式及费用:受新冠肺炎疫情影响,本次工作文件采用网上申领或现场申领。申领费用为人民币500元/套/项目,申报企业对公银行账户转账至第三方服务单位银行账户,转账附言为“江苏2021年海上风电竞配+申报公司名称”,申领费用一经支付概不退还。

24 网上申领要求:申领人员将本人身份证扫描件、申报企业的授权委托书(加盖公章)扫描件、申报企业信息表(见附件,加盖公章版及可编辑版)及汇款凭证(申报企业对公账户,加盖公章)发送至jsjzxpz@163.com,邮件主题为“申报企业名称+申报项目+江苏2021年度海上风电竞配申报企业信息”,工作联系人会将工作文件发送至对应邮箱。

25 现场申领要求:申领人员携带本人身份证及复印件、申报企业的授权委托书(加盖公章)、申报企业信息表(见附件,加盖公章)、汇款凭证(申报企业对公账户,加盖公章)至指定地点(北京市西城区六铺炕北小街2号水电水利规划设计总院302室)现场申领。

26 本次竞争性配置工作通过电子邮件进行问题澄清和答疑,申报企业将需要澄清解答的问题于12月10日17:00前发送至jsjzxpz@163.com,各申报企业的问题澄清和答疑将在12月15日通过邮箱jsjzxpz@163.com进行反馈。

27 申报企业申报文件递交日期:12月20日14:00~17:00。

28 申报企业申报文件递交地点:南京市建邺区汉中门大街145号省政务大厅。

END

海上风电 / 国家能源局 / 风电 查看更多
资讯

单机要求16MW+,中广核1GW海上风电项目机组采购招标

4月26日,中广核新能源广东阳江帆石二1000MW海上风电项目风力发电机组采购招标,共三个标段,规模共计1000MW。 项目规模:中广核阳江帆石二海上风电场项目场址位于阳江市南鹏岛南面海域,场址最近端距离陆岸70km。场址面积147.3km2,水深46-53m之间,规划装机容量1000MW。 单机要求:单机容量16000kW及以上。 计划交货日期:2025年6月30日前完成本标段全部风机交货。

资讯

CIP 获得澳大利亚可行性许可证,成立平台公司

哥本哈根基础设施合作伙伴公司(CIP)代表其旗舰基金,在澳大利亚首个海上风电可行性许可程序中获得了两个许可。 该公司获得了在两个区域开发海上风电项目的场地独占权,一个区域面积为 586 平方公里,另一个区域面积为 689 平方公里,潜在装机容量合计 4.4 千兆瓦。 在获得许可证的同时,CIP 成立了专门开发和交付澳大利亚海上风电项目的平台公司--Southerly Ten。 "CIP是澳大利亚开

资讯

助力中国新型电力系统建设

“随着中国高质量发展和‘双碳’目标不断推进,中国能源持续加快绿色低碳转型,正处于新旧能源体系转换的关键过渡期,在能源消费方式的变革以及能源安全和保障的要求下,电力需求保持着较快增长,让我们看到了中国市场的广阔发展空间。”日前,GE Ver-nova燃气发电服务中国区总裁许欣在接受经济日报记者采访时表示。 作为一家全面聚焦能源转型的新公司,GE Vernova于当地时间4月2日完成从GE公司的拆分。

资讯

内政部建议在俄勒冈州和缅因湾销售海上风电

内政部宣布了由美国联邦海洋开发局(BOEM)提出的两个海上风能拍卖提案,这两个项目分别位于俄勒冈海岸和缅因湾。 该机构称,这两个项目的总发电量可能达到 18 GW。 "自拜登-哈里斯政府执政以来,内政部已批准了全国首批八个商业规模的海上风能项目,"内政部部长德布-哈兰德(Deb Haaland)说。 "今天的宣布标志着我们在创造就业机会和支持家庭的同时,致力于建设一个更加绿色的能源未来方面又迈出了

资讯

巴西国家石油公司签署巴西近海项目意向备忘录

巴西国家石油公司(Petrobras)与北里奥格兰德州(Rio Grande do Norte)政府签署了一份关于为该州海上风电试点项目提供可行性研究的备忘录。 备忘录规定,政府将协助该项目与州政府的计划和政策保持一致,并支持项目开发和实施的必要流程。该公司将就项目安装可能产生的环境和社会影响提供研究报告。 "巴西国家石油公司一直在与机构和公司建立合作关系,旨在获得海上风电领域的知识和培训,以评估

资讯

海南首台!华能临高海上风电项目首台10MW机组完成安装

4月28日,华能临高海上风电场项目首台10兆瓦风电机组完成安装,标志着海南省首个开工的海上风电项目进入批量化、大规模安装阶段。 此次安装的1号风机为国产自主研发的10兆瓦风电机组,风轮直径达242米,叶片长达118米,轮毂高度136.7米,总重量1227吨,扫风面积近4.6万平方米。在额定风速工况下,单台风机叶片每转动一周可生产电量约21度,每转动1小时最大生产电量约10000度,可满足约1400

资讯

65.92亿元!中国能建投资建设平潭A区450MW海上风电项目

4月30日,中国能建发布《第三届董事会第三十四次会议决议公告》,《公告》显示,会议审议通过《关于公司投资平潭A区海上风电场项目的议案》。同意全资子公司中国能源建设集团投资有限公司、中国能源建设集团浙江省电力设计院有限公司、中国能源建设集团浙江火电建设有限公司、中国能源建设集团华东建设投资有限公司与平潭综合实验区城市发展集团有限公司投资建设平潭A区海上风电项目。项目总投资65.92亿元,其中我方资本

资讯

新泽西州电力局为高达 4 千兆瓦的海上风电项目进行第四次招标

新泽西州公用事业委员会(NJBPU)已经批准了该州的第四份海上风电招标指导文件(SGD),并开始了招标。 招标申请窗口将于 7 月 10 日结束。该项目旨在授予 1.2 GW 至 4 GW 的海上风力发电能力。 新泽西州州长菲尔-墨菲(Phil Murphy)说:"最新的招标进一步证明了我们致力于建立一个强大而繁荣的海上风电产业,为我们这一代和下一代带来不可否认的经济和环境效益。 "BPU 的最新

资讯

大金重工与欧洲某海上风电开发商签署海风基础结构产品长期锁产协议

近日,公司全资子公司蓬莱大金海洋重工有限公司(下称“蓬莱大金”)与欧洲某海上风电开发商(下称“客户”)签署了锁产协议。根据协议约定,该客户从当前至2030年底向蓬莱大金锁定不超过40万吨海外海上风电基础结构的制造产能,并一次性向蓬莱大金支付1400万欧元的锁产费用。

资讯

比利时能源岛建设获进展

据媒体报道,比利时伊丽莎白公主人工能源岛首个混凝土沉箱日前完成部署,标志着全球首个能源岛项目建设取得积极进展。据介绍,伊丽莎白公主海上风电项目规划装机350万千瓦,预计投运后可满足比利时15%电力需求;该能源岛规划面积5公顷,所建输变电设备将主要用于传输风电场电力;项目2024年开工,计划2026年投产,目前已获得来自欧盟新冠肺炎疫情复苏基金约1亿欧元赠款支持。(来源:BJX)
