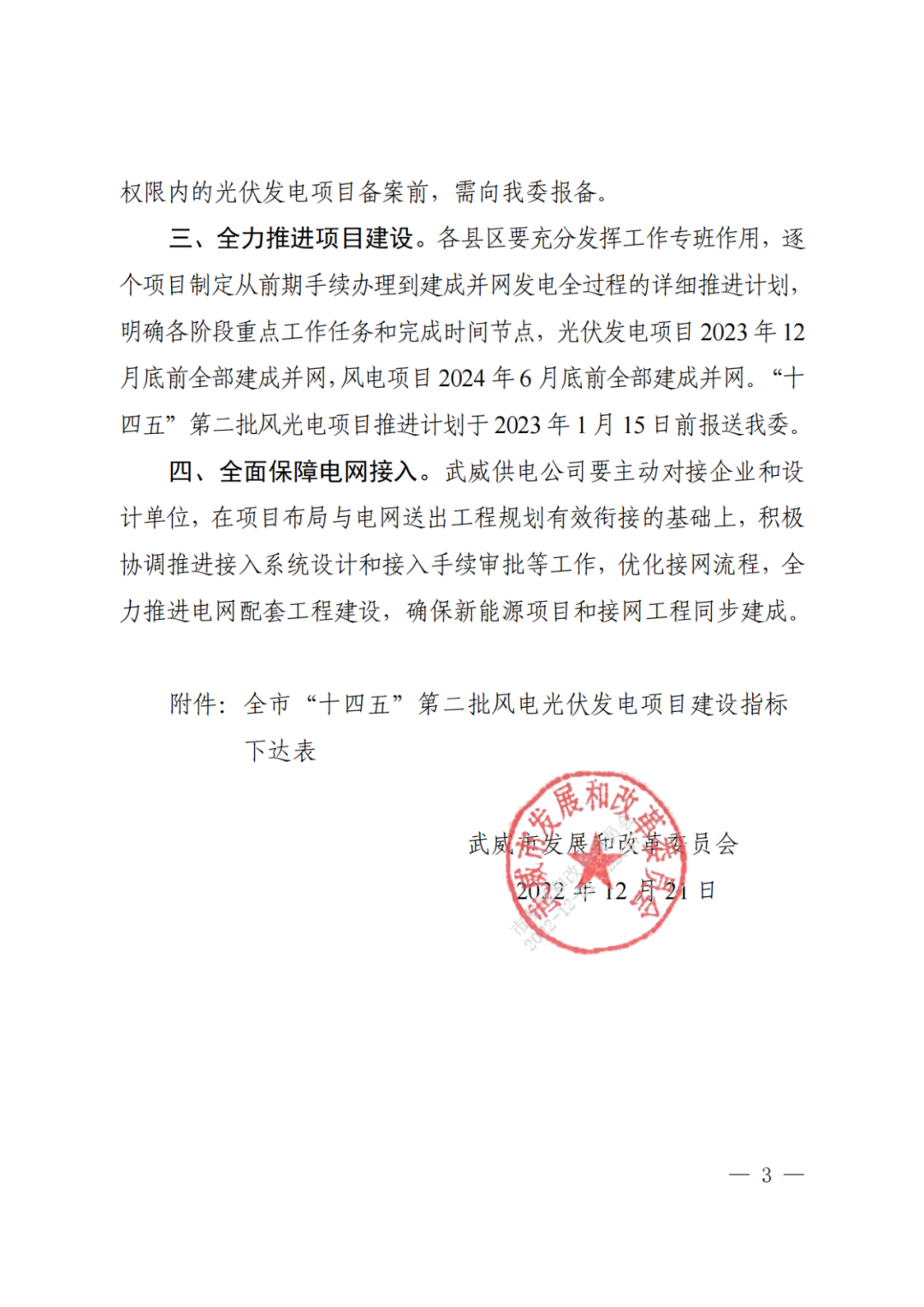

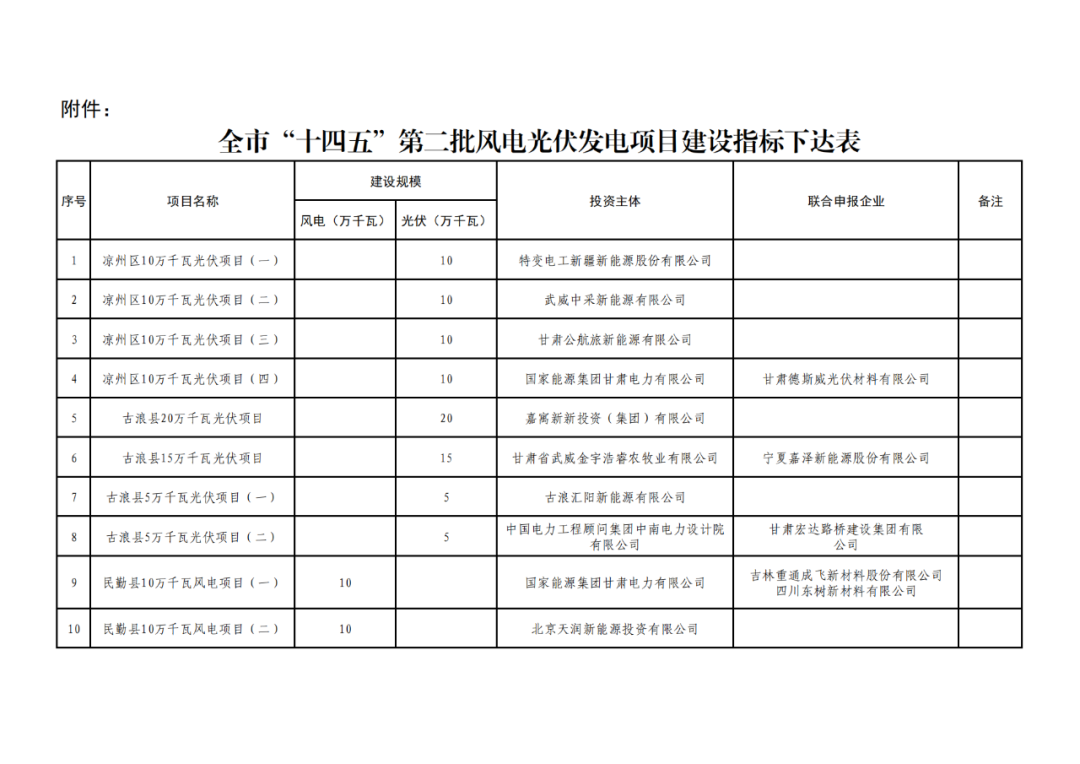

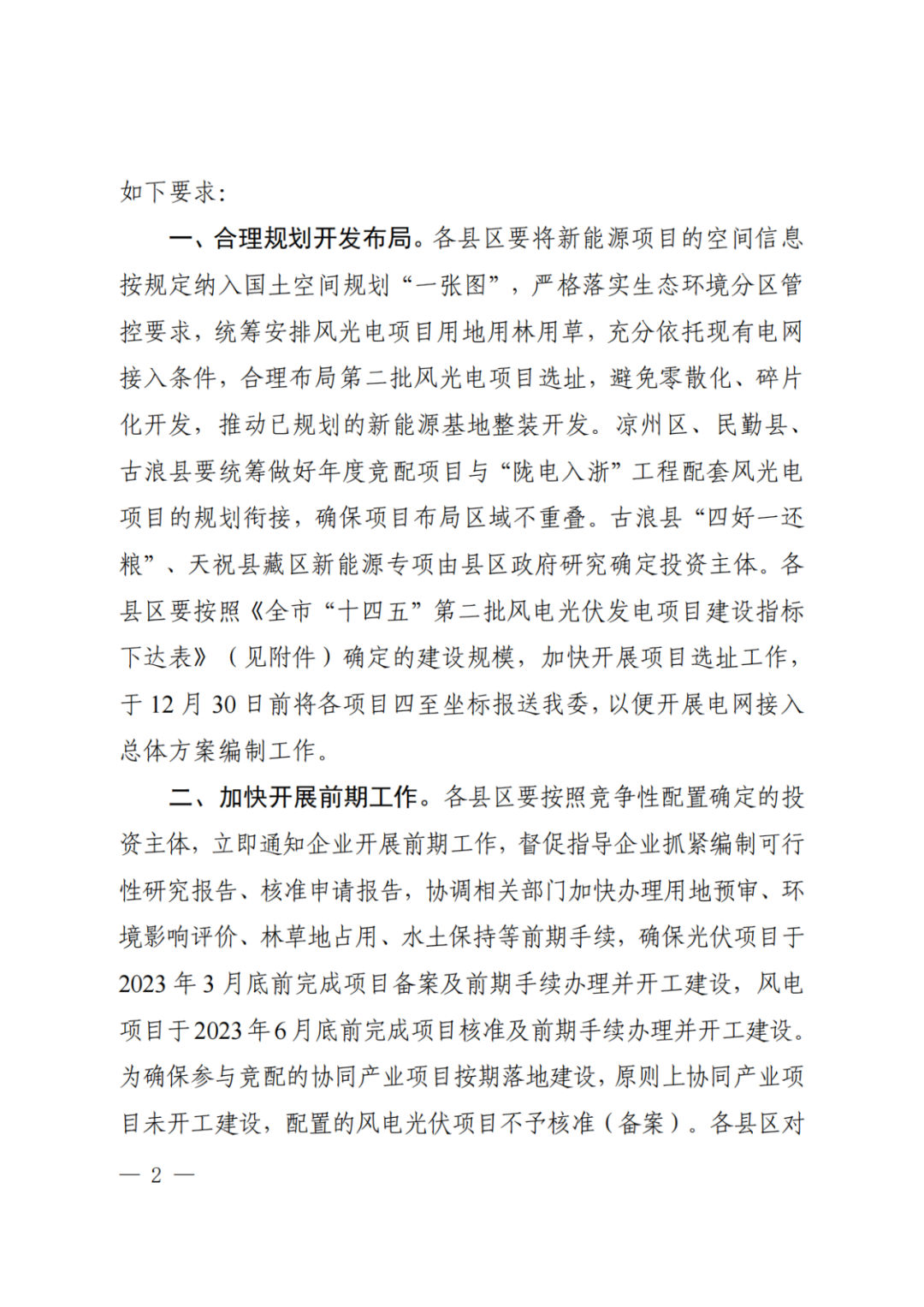

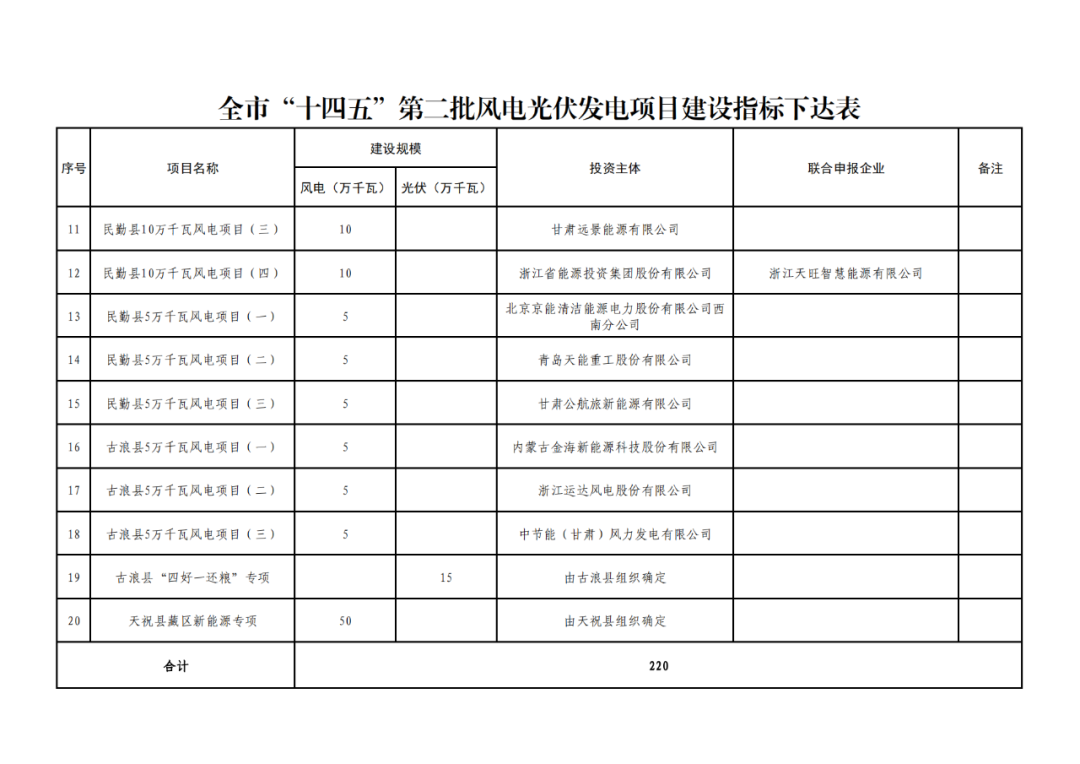

「风电之音」获悉,12月21日,甘肃省武威市发改委发布《关于下达“十四五”第二批风电光伏发电项目建设指标的通知》。
《通知》指出,武威市完成了2GW新能源项目指标的分配工作,其中, 风电项目1.2GW ,光伏发电项目1GW。 此外,《通知》规定,确保光伏项目于2023年3月底前完成项目备案及前期手续办理并开工建设, 风电项目于2023年6月底前完成项目核准及前期手续办理并开工建设 。为确保参与竞配的协同产业项目按期落地建设,原则上协同产业项目未开工建设,配置的风电光伏项目不予核准(备案)。 要求光伏发电项目2023年12月底前全部建成并网, 风电项目2024年6月底前全部建成并网。 END
