晋江蓬山-山峰110千伏线路改造工程竣工
本网讯 11月28日,晋江蓬山-山峰110千伏线路改造工程全面竣工,启动送电。

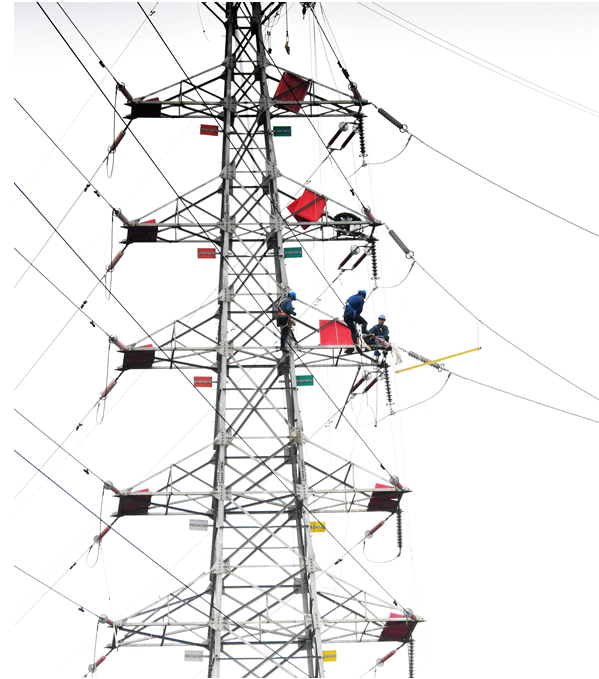

蓬山-山峰线路改造工程包含蓬山-山峰II回110千伏线路增容改造、110千伏锦江变接线改造、110千伏嘉排变接线改造等3个子工程,线路总长13.2 公里,新建塔基28基。为不影响电网高峰期供电,该线路改造工程线路割接分两个阶段,在8月份实施了第一阶段割接工作,参建单位组织百名施工人员在酷暑中攻坚16天,完成第一阶段割接工作。11月初开始线路第二阶段割接,前后历时近一个月。为了保证重要客户生产用电,多供电量,不安排变电站全站停电,施工期间多次采取线路临时改接方式,共改接线路13次,二级作业风险多达8个,施工复杂程度、高风险作业数量前所未有。
为管控好因施工造成的电网风险和作业风险,国网晋江市供电公司高度重视,组织参建单位和运维单位,提前谋划,多轮次讨论施工方案,从施工力量投入分析、停电顺序模拟演示、施工场地勘察布置、机械设备筹措准备、安措设施规划准备和安全督查到位力度等方面入手,全面分析、全员动员,优化施工方案,细化每日作业内容和风险管控措施,大大压缩了高风险作业天数。
线路割接期间,各参建单位集中精兵强将,稳步推进施工进度。业主单位严格落实领导挂点工程制和管理人员到岗到位管理规定,业主项目经理和驻队监理与施工队伍同进同出,在现场做好安全监督指导工作。
“为尽快恢复电网正常运行方式,我们组织参建单位开展了施工攻坚,克服了疫情和连续一周降雨的不利影响,在计划时间内顺利完成了工程。” 国网晋江市供电公司发展建设部副主任曾江凉介绍,该工程投产后大大优化了晋江南部电网结构,提升了金井镇、英林镇的供电可靠性,优化了营商环境,为英林镇夹克城工业园区整体规划及招商引资提供安全可靠的电力保障。
