决战3号临时主变投运之夜
8月10日,成都市气象台发布高温橙色预警,气温高达37摄氏度。下午14点30分,烈日当空,国网成都供电公司变电运维中心当值值班长何昶臻和同事来到110千伏红牌楼变电站开展例行巡视,运用红外测温仪对该变电站1、2号主变及3号临时主变进行测温,确保在高温大负荷期间安全可靠运行。
就在四天前的8月6日,经过11天的连续作战,110千伏红牌楼变电站3号临时主变正式投运。该变电站容量由原10万千伏安增加到14万千伏安,为成都主城区迎峰度夏保供电能力提升注入新动力。
当天,110千伏红牌楼变电站异常“热闹”。国网成都供电公司变电检修、变电运维、电缆运检中心的30余名工作人员从6日0时便开始通宵工作,打响了110千伏红牌楼变电站3号临时主变投运的“最后一战”。
据悉,110千伏红牌楼变电站所供用电负荷以居民用电为主。今年夏季,持续极端高温天气使得空调负荷大幅攀升,该变电站两台主变出现超重载情况。为快速提升该变电站带载能力,保障民生用电可靠,成都公司决定以利旧备用变压器的方式,为红牌楼变电站紧急新增一台临时主变。
“10千伏III、IV段备自投接入工作全部结束,请运维人员进行验收。”早上5点50分,天色刚蒙蒙亮。经过接近6小时的工作,110千伏红牌楼主变增容项目二次工作现场负责人曾雪和同事们完成了3号主变10千伏934开关等二次设备的接入及调试工作。
主变室外,电缆运检中心工作班成员殷浩里正一丝不苟地紧盯着电缆耐压成套装置上的显示屏,密切监测着电压电流各项数据情况。他们正在为3号临时主变新接入的联络电缆开展耐压及局放试验。
5点55分,电缆耐压试验及局放测试合格,电缆部分的工作完成,3号主变一次引线接入工作准备开始。

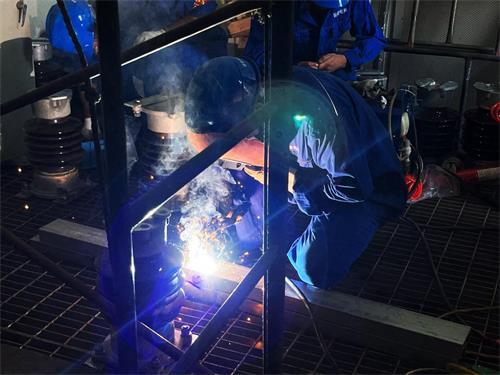

“斗臂下方不能站人,注意安全,斗臂起。”6点30分,随着缓缓升起的高空斗臂车,变电检修二班黄志强、朱朝强上升到离地约10米的高空,开始1号主变至3号临时主变T接及引线制作工作。
此时,主变室外开始下起暴雨,室内作业仍紧张进行着,在高温和雨水的双重“闷蒸”下,黄志强的蓝色工装被汗水湿透。
打磨、压接、回路电阻测试……黄志强和朱朝强默契又娴熟的配合着。T接虽然是一个不过巴掌大的部件,但制作工艺和质量对主变供电可靠性有直接影响,在高空车狭小的斗车内进行如此精细的操作,对工作人员的专业素养和实操水平都是不小的考验。经过一个半小时的紧张工作,1号主变至3号临时主变共2组T接及引线全部制作完毕。
“工作结束,安措已拆除,具备送电条件。”8点25分调度下令后,变电运维当值值长何灼军开始执行送电倒闸操作。
11点2分,3号临时主变充电完毕。14点15分,带负荷测试成功,3号主变正式成功投运。14小时的投运“最后一战”圆满结束。
据了解,主变新投工作涉及流程工序复杂,需多专业通力配合,此次110千伏红牌楼3号临时主变从本体进场到成功投运仅耗时11天。
