公司圆满完成两条特高压线路跨越施工

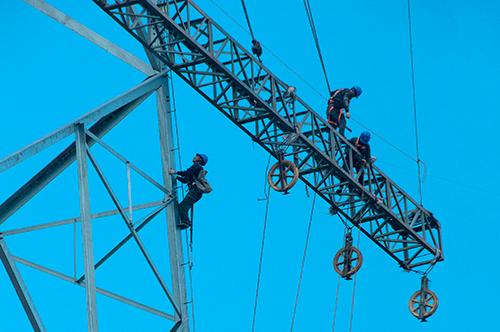

4月24日,在±800千伏白鹤滩—浙江特高压工程N0977—N0986号塔,20名施工人员争分夺秒地自检消缺。至此,白鹤滩—江苏、白鹤滩—浙江特高压工程四川段同时跨越4条500千伏线路跨越施工圆满完成。
白鹤滩—江苏、白鹤滩—浙江两条特高压工程在四川省宜宾市境内并行,同时跨越同塔双回500千伏宾沐线、500千伏沐叙线。这4条500千伏线路是宜宾、泸州地区的重要电源,为保证当地供电负荷,国网四川省电力公司决定4月11日同时启动两条特高压线路跨越施工。其中,500千伏宾沐线采用全停电跨越施工,500千伏沐叙线采用停电封网带电跨越施工。
本次跨越施工属于二级作业风险,是该工程四川段施工难度最大、程序最复杂的重要节点工序,需要克服施工时间短、山区可用面积狭小、跨越角度大等诸多困难。为高效推进跨越施工,公司特高压指挥部统筹各参建单位力量,多次前往现场复测,创新应用建筑信息模型技术模拟封网和跨越施工,并将跨越施工方案细化到每个岗位、每个环节和每一分钟,不定期开展接地线、地锚、拉线、工器具、绝缘网等安全专项巡查,织密兜牢施工现场安全防线。同时,指挥部还通过安全风险管控平台,对作业计划、作业内容、动态风险、到岗到位等实行可视化管理,远程督查人员每两个小时进行定位查询,实时掌控现场情况。同时把施工队伍准入资质作为日常安全督查的重要内容,严抓队伍和人员“双准入”,坚决将不满足施工要求的队伍和人员清除,从源头上守牢安全关。
在施工现场,每个作业面都设有安全文明施工标准化护栏,疫情防控、山火防控等注意事项时刻提醒施工人员,两套视频监控设备加强关键点管控,大大提升放线施工效率和可靠性。4月14日和17日,白鹤滩—江苏、白鹤滩—浙江特高压工程跨越段相继贯通。
线路贯通后的紧线、挂线、附件安装等工作安全管控难度更大。施工期间,特高压指挥部每天组织参建单位召开总结会,全面梳理施工中存在的问题,重点强调防高空坠落、防感应电、人员和技术管理等关键点。针对习惯性违章,建立常态化考核机制,严惩违章责任单位和个人,表扬和奖励施工组织好的单位,推动安全责任落实,杜绝现场违章。4月21日和22日,白鹤滩—江苏、白鹤滩—浙江特高压工程跨越段完成附件安装作业。
