人民网:“丰水期”变“枯水季” 水电大省四川如何渡难关

国网四川电力 2022年8月22日 4171

近期,四川节电行动取得一定成效。在8月20日召开的能源保供第二次新闻通气会上,国网四川省电力公司董事长谭洪恩透露,当前实际已到的电力负荷已由最高峰的5910万千瓦降至4700多万千瓦。

四川是水电大省,今年,受到大范围、长时间极端高温干旱灾害天气的影响,以水电为主的能源结构遭遇危机,省内保供电形势不容乐观。面对历史同期最高极端温度、最少降水量、最高电力负荷“三最”叠加的局面,全省各级各部门多渠道、多途径协同发力,千方百计守护民生用电。

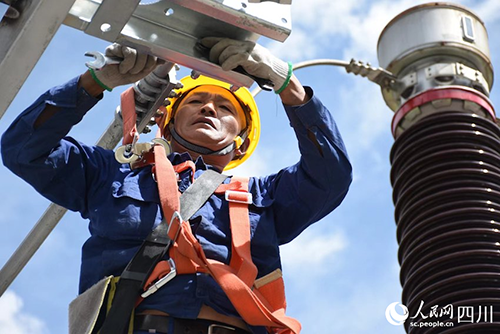

在110千伏马塘变电站内,国网阿坝供电公司检修人员顶着烈日弯着腰站在脚手架上作业。通过此次综合检修工作,届时该站将以全新状态投入运行,为迎峰度夏提供坚强电力保障。张懿玲摄

遭遇“枯水季”日发电能力降幅过半

四川清洁能源资源丰富,水电资源技术可开发量约1.48亿千瓦,占全国总量的21.2%。目前,四川水电装机容量达9100万千瓦,居全国首位。

正常情况下,“夏丰冬枯”是水电的特性,每年7至8月为四川的主汛期,全省水电的日发电能力近9亿千瓦时。

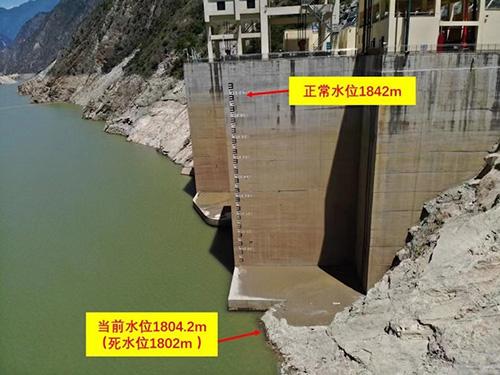

猴子岩电厂水位对比。国网四川供图

近期,受高温干旱灾害性天气影响,四川各流域来水严重偏枯,降至冬季枯水期水平,出现“汛期反枯”的罕见现象。其中,渠江偏少7成,雅砻江上游、大渡河、沱江、涪江偏少5成,亭子口、长河坝、猴子岩等多个水电站水库蓄水几乎消落至死水位。

水力发电需要足够高的水头,以形成落差势能驱动水轮机转动。受水库蓄水持续下降的影响,四川水电发电能力断崖式下降。截至目前,四川全省水电的日发电能力从9亿千瓦时锐减至4亿千瓦时,降幅超50%。

“我参加工作26年了,从来没遇到这种情况。”四川映秀湾电厂生技部主任马元江介绍,目前紫坪铺水库、大渡河瀑布沟水电站库区的水位分布下降至829米、812米,均是建成以来的历史最低水位。渔子溪流域2个电站、8台发电机组,最近只有25%~50%的发电量。

“目前运行水位是560米,距离同期运行水平低了15米,是投产发电以来历史同期的最低运行水平。”华电四川发电有限公司宝珠寺水力发电厂运维部副主任黄琮翔说:“水电站正常满发的日发电量为1680万千瓦时,但8月17日仅发电320万千瓦时。”

多措并举千方百计守护民生用电

在水电大幅减发的情况下,为了增加电力供应,四川加大了火电、光伏、风电等其他电源的发电,确保发电资源最大化利用。为保障电煤供应,四川政企协同促进火电存煤,截至8月18日,全网存煤207.2万吨,保证火电稳发满发。

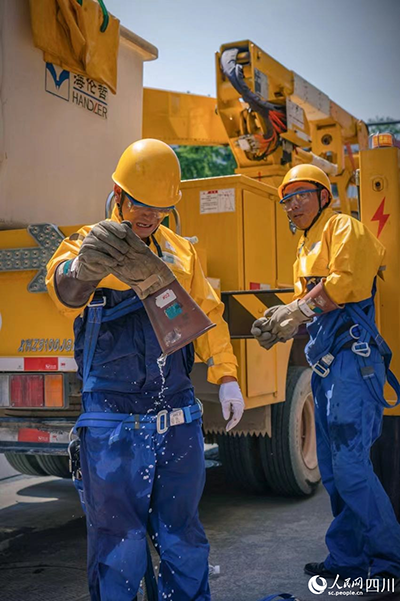

国网眉山供电公司带电作业人员开展带电作业后,绝缘手套里汗如雨下。苟华彬摄

同时,国家电网发挥大电网资源配置作用,组织跨区跨省资源,最大限度支援川渝地区电力供应。

8月11日,±500千伏德阳—宝鸡直流输电线路首次在夏季实施了全天反送运行方式,白天、夜晚均由西北电网向四川电网送电,日最大负荷300万千瓦。“去年迎峰度夏期间,德宝直流实施的是日内柔性调度,即西北电网白天支援四川,夜间四川水电反送西北。”德阳换流站站长刘酩介绍,“今年,这条电力‘高速公路’的运行方式有了新变化。来自西北的电能源源汇入四川电网,有力缓解了保供压力。”

7月以来,德宝直流已累计增送四川电量5.5亿千瓦时。目前,西北、东北、华北地区对四川已按最大输电通道能力实施了跨省跨区支援,每日支援电量达到1.32亿千瓦时,所有电力入川支援通道满载运行。

当前,2.5万余名电力抢修人员24小时待命,突发故障情况下“先复电、后抢修”,940支党员服务队、党员突击队,1.8万余名党员奋战保电一线。8月18-20日,来自江苏、江西、山西等13个省份的50台发电车陆续到达四川成都,提高特殊情况下的应急保障能力。

守护民生用电,是一场全社会的共同行动。当前,四川广大工业企业主动承担社会责任,积极响应“让电于民”号召,安排车间停产、职工放假。“现在民众有用电需求,正是我们企业履行社会责任和展现担当的时候。”对于此次停产让电于民,相关企业表示理解和支持,“高温过后,我们将开足马力,把生产进度赶上,继续为经济发展做贡献。”

据四川省气象局介绍,8月下旬,四川高温高热天气还将持续一段时间。目前,四川多地已主动关闭多处景观照明、户外广告照明、灯光秀。在此,呼吁全社会节约用电、科学用电、低碳生活,共同打赢能源保供战。

(未经允许 禁止转载)

发电量 / 风电 / 水电 / 华电 / 人民网 查看更多
资讯

安徽淮北孙疃水面漂浮式光伏发电项目:中国能建安徽电建二公司首批组件顺利下水

5月5日,中国能建安徽电建二公司承建的安徽淮北孙疃煤矿塌陷区32兆瓦水面漂浮式光伏发电项目首批组件成功下水。 该项目位于淮北市濉溪县孙疃镇,利用孙疃煤矿2个采煤塌陷区建设水上漂浮式光伏发电站。项目占地面积约943亩,总装机容量32兆瓦,分9个漂浮方阵,每个方阵安装550瓦单晶双面双玻组件7280块。项目建成后,年均发电量约4435.29万千瓦时,对促进地方经济与环境友好发展,助力实现“双碳”目标具

资讯

“地铁+光伏”首例柔性光伏组件示范项目正式发电

5月10日,内蒙古呼和浩特市交通集团中和新能源公司首次实施的“地铁+光伏”柔性光伏组件示范项目正式发电。 为充分利用地铁场段建筑屋面闲置空间,实现复杂环境下光伏组件安装,中和新能源公司首次建设柔性组件光伏项目,共安装2460块380Wp单晶硅轻质柔性太阳能光伏板,装机容量0.93兆瓦,年发电量约131.71万度,可节约标准煤约397.13吨,每年可减少二氧化碳排放量约1040.54吨、二氧化硫排放

资讯

陕西凤县尾矿库上的“光伏发电站”即将并网发电

近日,记者来到凤县庙沟尾矿库综合智慧能源项目现场,一片片绿色映入眼帘,一排排光伏发电板整齐划一。这也是宝鸡第一家建在尾矿库上的光伏发电站。据国家电投陕西黄河能源公司规划发展部经理刘国庆介绍,该项目目前已经完成光伏区光伏支架的组建,电缆及逆变器的安装。目前光伏区已具备发电条件,正在开展10千伏输出电路的施工工作,项目计划于6月中旬投产发电。 凤县尾矿库综合智慧能源项目于2023年9月开工,规划开发规

资讯

原副总经理被查!又一央企电力巨头高管异动

5月13日,据中央纪委国家监委官网通报显示,中国广核集团原党委常委、副总经理谭建生涉嫌严重违纪违法,目前正接受中央纪委国家监委驻国务院国资委纪检监察组和广东省深圳市监委纪律审查和监察调查。 公开信息显示,谭建生出生于1959年6月,拥有高级经济师职称。 他于1982年开始职业生涯,在中国人民建设银行广东省分行投资处任职,后升任为国际业务部总经理。他还曾任华建国际集团的董事和总经理。 2000年,他

资讯

四川蜀旺新能源股份有限公司成功中标经开管委会光伏项目-施工项目

近日,经过一系列严格公正的招标流程,蜀旺新能源股份有限公司凭借卓越的技术实力、深厚的行业经验及良好的企业信誉,成功中标经开管委会光伏项目-施工项目。   该项目位于绵阳经济技术开发区管理委员会内,项目涉及屋顶及停车位车棚布置光伏组件、建设光伏电站,共建设3个屋面和2个停车棚光伏发电系统。占用屋顶总面积约2500平方米,初步核算建设安装总容量为474.81KWp,并网电压等级为0.4KV,所发电量优

资讯

总投资50亿元!大恒能源光伏项目正式开工

维科网光伏讯,5月10日,“大恒能源10GW光伏垂直一体化制造基地”山西省晋中市举行开工仪式。 据了解,该项目是大恒能源在山西布局的首个产业项目,全部投产后将形成10GW拉晶、硅片、电池片、组件一体化产能,总投资约50亿元。 资料显示,大恒能源成立于2009年,一直专注太阳能光伏组件的技术研发、生产制造、电站建设、运维服务为一体化解决方案。 2021年,大恒能源推出全面屏光伏组件,相比传统光伏组件

资讯

重磅!又一光伏新能源公司更名!

近日,A股上市公司广州发展(600098)旗下全资子公司广发新能源发布更名公告称,由于公司战略发展需要,经广州市市场监督管理局核准,广州发展新能源股份有限公司于2024年5月7日起正式更名为“广州发展新能源集团股份有限公司”。与此同时,其官微名称也变更为“广发新能源GDG”。 据了解,广州发展新能源集团股份有限公司(简称“广发新能源”)是广州发展集团股份有限公司(简称“广州发展”)的全资子公司,主

资讯

国电电力润阳500兆瓦项目升压站全面施工

5月10日,升压站开始全面施工,标志着国家能源集团国电电力润阳500兆瓦绿色供电项目进入重点施工阶段,为项目早日建成并网打下坚实基础。 图为润阳500兆瓦项目升压站施工现场 该项目位于内蒙古鄂尔多斯市鄂托克前旗上海庙经济开发区,升压站规划区域占地面积约36130平方米,规划总装机容量50万千瓦,其中风电30万千瓦、光伏20万千瓦,合建1座220kV升压站,同时配套建设一套115兆瓦/460兆瓦时储

资讯

中国能建建筑集团承建乌兹别克斯坦布哈拉光伏二期项目,首批100兆瓦成功并网

近日,中国能建建筑集团总承包建设的乌兹别克斯坦布哈拉光伏项目二期首批100兆瓦顺利并网。乌兹别克斯坦总统米尔济约耶夫在第三届塔什干国际投资论坛全体会议上,肯定了中国能建在推动乌兹别克斯坦绿色能源转型中的作用,并通过视频连线的方式见证乌兹别克斯坦1吉瓦光伏项目二期首批100兆瓦并网发电。 乌兹别克斯坦1吉瓦光伏项目是去年5月中国—中亚峰会后中资企业在中亚地区投资的首个大型新能源项目,也是“一带一路”

资讯

中国能建华东院、安徽电建二公司联合总承包:安徽滁州天然气调峰电厂实现“双投”里程碑

5月6日,由中国能建华东院、安徽电建二公司EPC总承包建设的安徽滁州天然气调峰电厂2号机组顺利通过168小时满负荷试运行,正式投入商业运营。此前,1号机组已于2024年1月3日移交生产,至此,安徽首座天然气调峰电厂项目两台9F级(2x450兆瓦)燃气——蒸汽联合循环调峰机组实现双机投产。 滁州天然气调峰电厂项目是《安徽省电力供应保障三年行动方案(2022—2024)》调峰气电重点项目,是安徽省首个
