750千伏乌渠乌彩改接工程建成投运

国网新疆电力 2022年10月21日 5259

400多名建设者130天艰苦奋战

本网讯10月19日2时06分,乌彩一二线、乌渠一二线全部完成送电,标志着历时130天建设的750千伏乌渠乌彩改接工程正式投运。该工程的投产可提升乌昌城网及南、北疆地区200万千瓦的受电能力,送电能力提升至600万千瓦,保障以上地区过冬期间用电负荷需求。

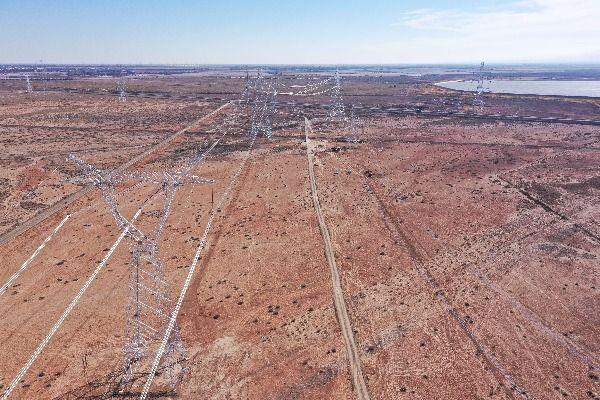

750千伏乌渠乌彩改接工程全线新建铁塔29基,架线12.53公里,拆除同塔双回旧塔2基,拆除原乌彩线、乌渠线部分导线及金具。

按照计划,工程从开工到竣工投运仅有4个月工期,为确保建设任务顺利完成,国网新疆电力有限公司将其作为“一号工程”,全盘谋划、全域统筹、高位指导,工程在40天内完成可研、初设、核准备案工作,为工程无障碍施工奠定了基础。

考虑到正常铁塔和架线材料的生产加工周期就需要2个月。为保证铁塔按时供货,在工程开工前,工程业主项目管理部就对接供货厂家,先行提供铁塔备料图纸满足铁塔厂家原材料采购需求,后续厂家逐步按照全套铁塔生产图纸加工铁塔,将铁塔供货时间提前了1个月,满足了现场施工进度的要求。

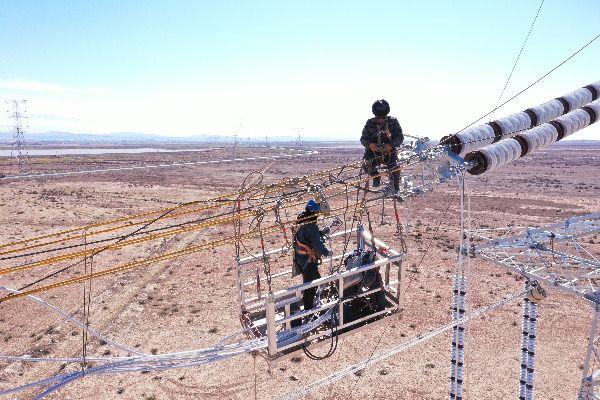

受疫情影响,原本在750千伏乌渠线和乌彩线停电前完成的铁塔组立、导地线架设都集中在停电破口作业的22天内同步完成,旧塔拆除、新塔组立、导地线架设、线路破口等多个高风险作业同时开展。

“为了确保工程建设任务顺利推进,我们提前与属地公司、当地防疫部门沟通,分批次增派管理及施工人员,按照‘点对点’的方式将物资、人员、作业设备专车送达现场。同时,组织各参建单位多次优化施工方案,确保多个作业面同步施工,有序衔接。以此提高施工效率及进度。”工程业主项目经理康建国说。

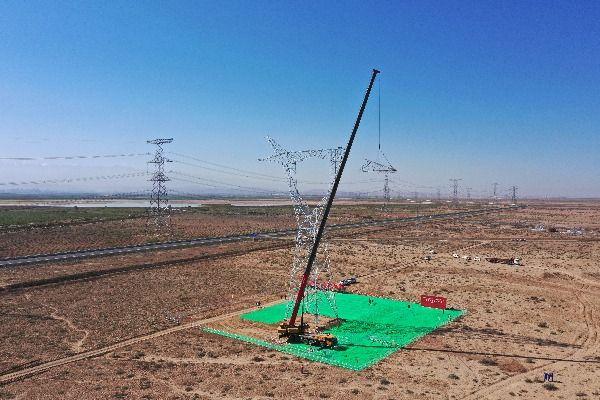

建设中,在提高效率的基础上保证施工安全和质量,根据计算论证和方案比选,工程选用500吨吊车用于铁塔组立和拆旧作业。在同样的铁塔作业中,该吊车可节省约两天的时间,为工程建设抢工期起到了很好的作用。

此外,工程建设还需跨越110千伏亭川线2次、S642省道2次及10千伏线路7次。

“为减少停电对网架的影响,我们在停电前搭设跨越公路的硬质跨越架,缩减作业时间。在同时跨越省道和110千伏电力线路时,根据当天现场作业环境提前研判,对安全工器具、跨越架、封网高度认真核查,有效保障此次跨越施工的顺利进行。”工程业主项目经理康建国说。

400多名参建者经过130天的艰苦奋战,750千伏乌渠乌彩改接工程在迎峰度冬前建成投运,跑出了电网建设的“加速度”。(张翰伦岳华刚)

电网 / 国网 查看更多
资讯

山东威海:常态开展电网承载力分析 优先支持绿色区域开发建设光伏项目

5月10日,山东威海市举行“大抓经济 大抓基层 大抓落实”主题系列新闻发布会。会上提到,国网威海供电公司发布服务大开放大招商、助力高质量发展“十五项举措”,其中提到,常态开展电网承载力分析,优先支持绿色区域开发建设光伏项目。在具备条件的营业厅部署分布式光伏可开放容量交互式查询功能,提升信息公示互动化水平。积极推广分布式光伏柔控模式,为分布式光伏并网运行、市场交易、参与调峰提供技术储备。 还提到,加

资讯

云南能源监管办扎实推进2024年电力市场秩序突出问题专项监管

为贯彻落实国家能源局有关工作部署,进一步强化电力市场监管,维护公平公正电力市场秩序,近日,云南能源监管办启动了2024年电力市场秩序突出问题专项监管工作。 4月25日,国家能源局印发《关于开展2024年电力市场秩序突出问题专项监管的通知》(国能综通监管〔2024〕61号),在全国范围内组织开展电力市场秩序突出问题专项监管。云南能源监管办深入落实有关工作要求,制定专项监管工作方案,印发监管通知启动监

资讯

盐城建湖供电:消除缺陷隐患 确保“电力”十足

报载:为及时发现安全隐患,全面保障电网设备“零缺陷”、“零隐患”运行,最近,盐城建湖县供电公司组织员工对涉及政府、车站和融媒体中心等重要客户的高低压线路进行特巡,严格落实相关责任,细化工作内容及保障措施,及时消除缺陷,保障节日期间电网安全可靠供电。 他们结合往年保电经验,早启动,早安排,早落实,组织对所辖线路、设备开展了节前特巡,认真检查供电线路和设备运行状态,按照“能带不停”的原则,在客户“零感

资讯

【河北卫视新闻联播】河北电网风光新能源装机规模超过总装机容量一半

冀时客户端报道记者从国网河北省电力公司了解到,河北电网风光新能源装机规模3663万千瓦,在总装机容量中占比52.8%。在清洁用能方面,个人充电桩全年报装7.12万台,城区形成"10分钟充电服务圈",县域公共充电网络100%全覆盖,助力推动绿色低碳转型。(河北广播电视台2024年5月13日)
