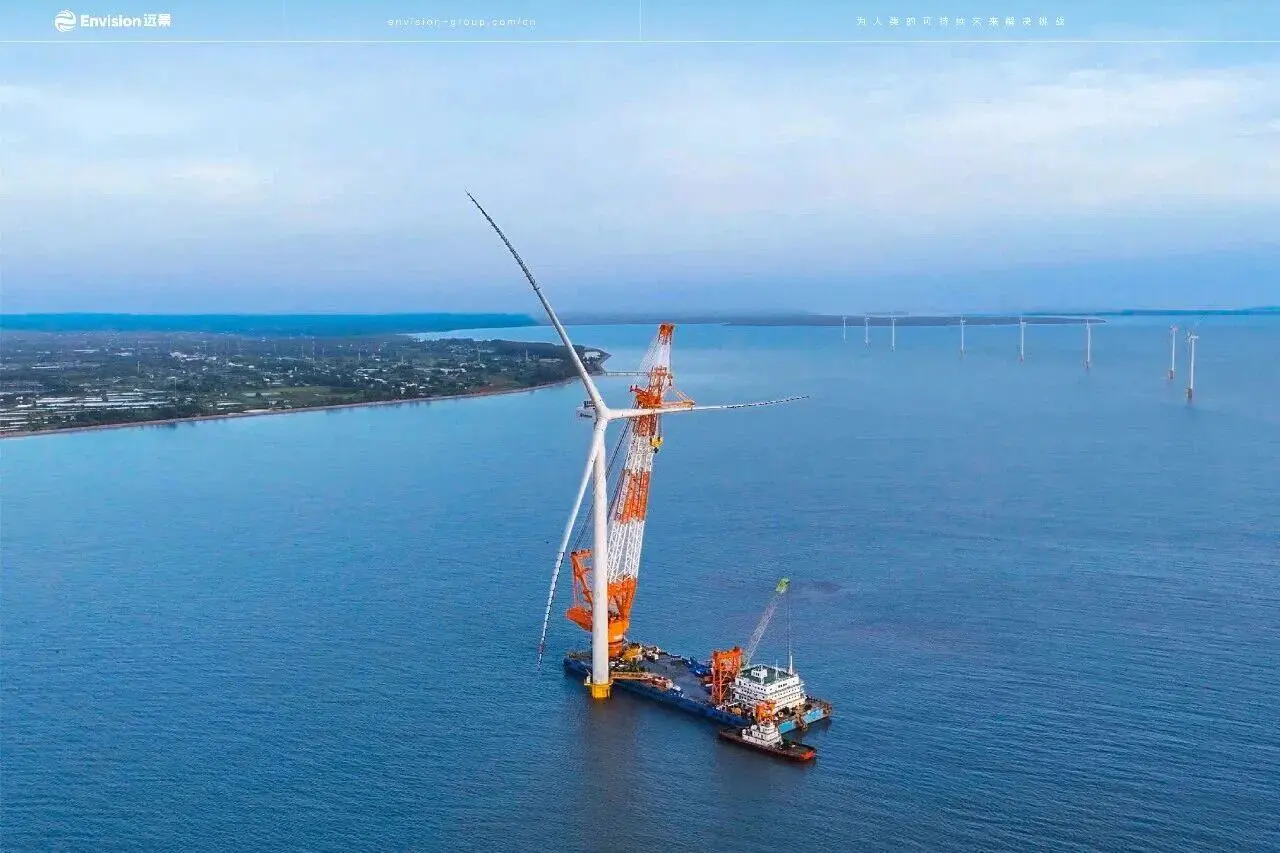

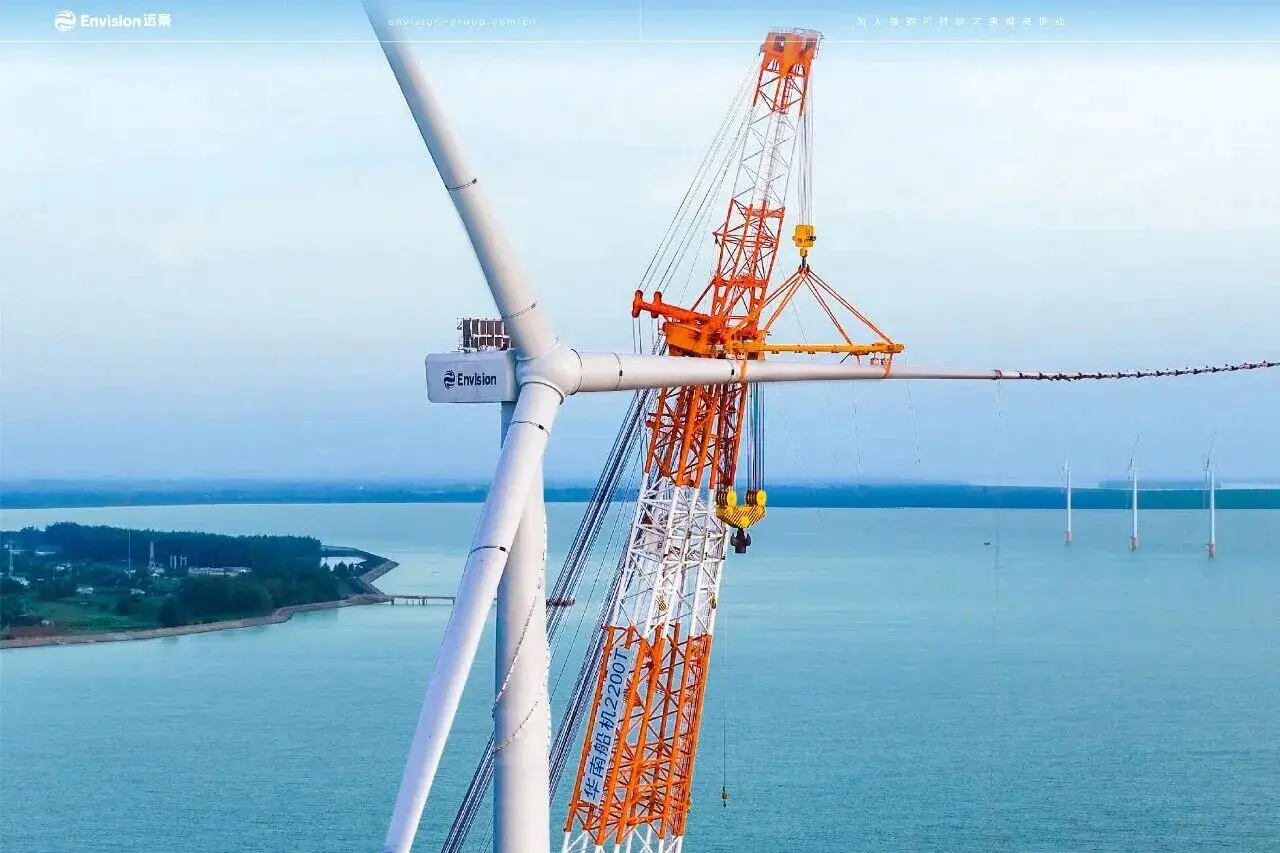

近日,远景能源越南永隆省128MW近海风电项目群首台风机吊装完成,东南亚单机容量最大风电项目正式落地。虽正值越南雨季、大风季,首吊周期仍精准控制在7天以内,第二台进一步压缩至5天以内,吊装效率持续提升。

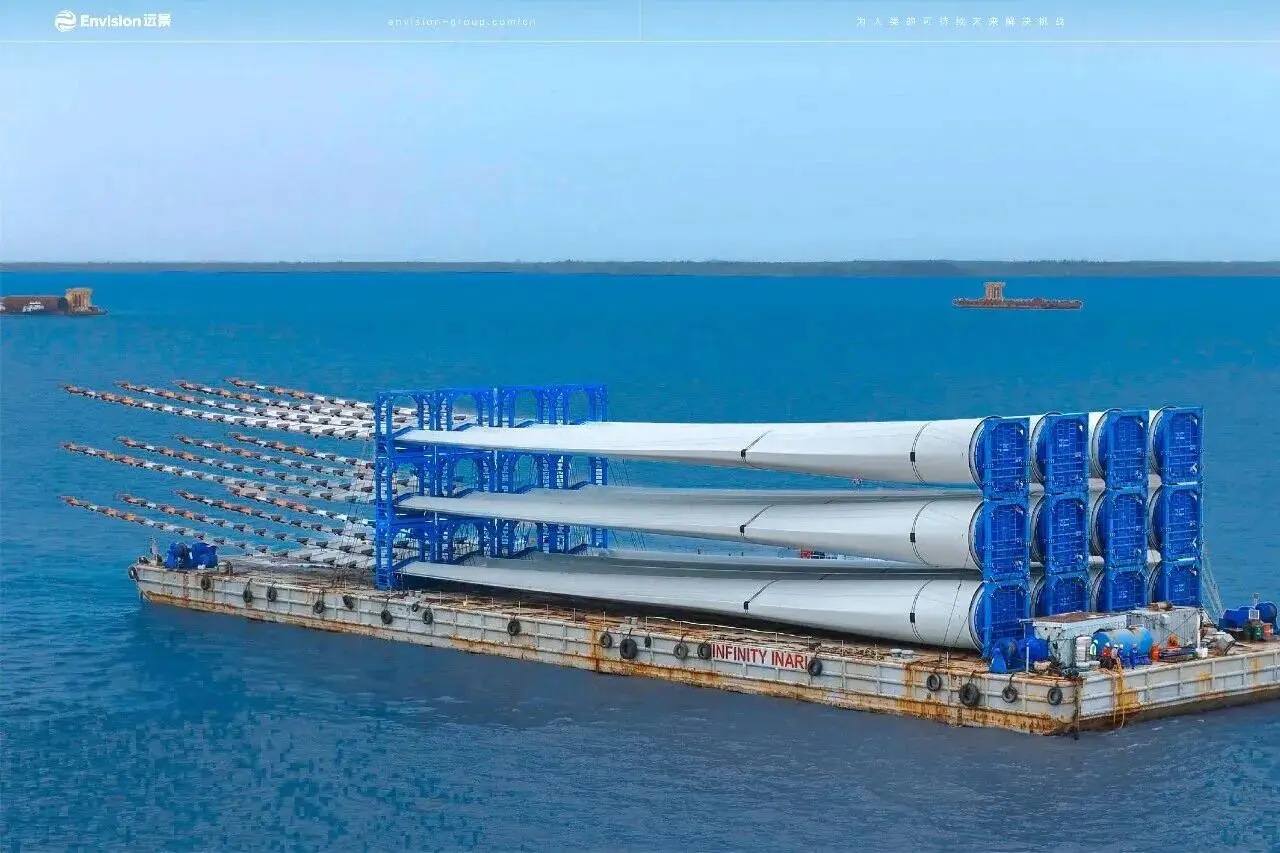

作为远景首个国际海上风电项目,该项目克服了交期紧张、运输期间台风频发、吊装资源稀缺等多重挑战,实现“5个月极速交付+7天超快首吊”,助力东南亚零碳转型迈出坚实一步。


据远景能源越南区域经理张佚楠介绍,项目从签署海上合同到首批设备交付仅有5个月,面对交付周期紧张、进出口政策变化、海上项目合规证件要求严格,以及物流运输期间多次遭遇台风等重重挑战,项目执行团队统筹国内外资源,强化供应链、认证、物流及现场交付协同,最终确保首批设备按计划完成交付。

面对业主“快速并网”的期待和需求,项目由原计划单一吊装作业面临时调整为两组越南吊装船同步作业,现场人员、设备及资源需求大幅增加。项目团队虽定位为技术指导方,但始终坚持主动向前一步,积极协调业主、EPC、吊装、运输及其他合作方,快速推动问题闭环解决,整体执行水平显著高于行业平均水平。

远景EN-226机型在同等功率等级下实现了更轻的机舱重量,为潮间带等复杂海域的施工带来显著便利,提升了施工效率与窗口期利用率。此外,远景专利的免吊装船大部件更换工艺,齿轮箱、发电机、变压器等核心部件可采用组合式塔上工装吊车更换,无需动用大型吊装设备,更好适应潮间带海上运维设备贵、窗口期短的特点。

该项目位于越南南部永隆省,采用16台远景EN-226/8.XMW海上智能风机,是越南新一轮8号电力规划下首批获投资许可证的项目,也是越南首次采用大叶轮直径、高单机容量海上智能风机的里程碑项目。

2025年,远景全球新增装机首次突破20GW,其中海外吊装量同比激增15倍至4.8GW,创下中国整机企业海外吊装的历史纪录。随着首台机组吊装完成,项目进入批量交付阶段,未来一个月左右,全部16台机组将陆续吊装完成,为东南亚乃至全球零碳转型注入中国力量。
